Khảo Sát Bồi Thường Xây Dựng Cầu Thủ Thiêm 4: Hướng Dẫn Chi Tiết

Khảo Sát Bồi Thường Xây Dựng Cầu Thủ Thiêm 4

Dự án giao thông trọng điểm kết nối khu Nam Sài Gòn và trung tâm thành phố đang bước vào những giai đoạn triển khai đầu tiên. Vừa qua, cơ quan chức năng đã chính thức ban hành thông báo về việc tổ chức thực hiện khảo sát bồi thường xây dựng cầu Thủ Thiêm 4 trên địa bàn phường Tân Thuận.

Đây là cột mốc quan trọng không chỉ đánh dấu tiến độ quyết liệt của thành phố trong việc phát triển hạ tầng, mà còn tác động trực tiếp đến đời sống, tài sản của hàng trăm hộ dân trong khu vực giải tỏa. Nếu bạn là cư dân đang sinh sống tại Khu phố 2 và Khu phố 35, hoặc là một nhà đầu tư đang theo dõi biến động thị trường, việc nắm bắt rõ các quy định, thời gian đo đạc và thủ tục pháp lý là vô cùng cấp thiết.

Bài viết dưới đây sẽ cung cấp toàn bộ thông tin minh bạch, chính xác nhất về kế hoạch thu hồi đất, giúp bạn chủ động chuẩn bị hồ sơ và bảo vệ tối đa quyền lợi hợp pháp của mình.

Tổng Quan Về Kế Hoạch Khảo Sát Phục Vụ Dự Án Cầu Thủ Thiêm 4

Công tác giải phóng mặt bằng luôn là khâu phức tạp và tốn nhiều thời gian nhất trong các công trình hạ tầng quy mô lớn. Nhằm đảm bảo tiến độ chung, Ban Quản lý dự án đầu tư xây dựng phường Tân Thuận đã nhanh chóng triển khai các bước đi đầu tiên.

Văn bản khảo sát bồi thường xây dựng cầu Thủ Thiêm 4 tại phường Tân Thuận
Thông báo chính thức về việc khảo sát sơ bộ và thu thập thông tin pháp lý dự án cầu Thủ Thiêm 4

Mục đích của đợt khảo sát sơ bộ và thu thập thông tin

Dự án thành phần 1 của công trình này tập trung hoàn toàn vào việc bồi thường, hỗ trợ và tái định cư. Đợt khảo sát hiện tại mang tính chất tiền đề, nhằm thu thập dữ liệu thực tế về hiện trạng sử dụng đất, kiến trúc nhà ở và các tài sản vật luân chuyển gắn liền với đất. Việc đánh giá chính xác nguồn gốc đất và xác minh tính pháp lý của từng thửa đất sẽ giúp Hội đồng bồi thường xây dựng phương án đền bù thỏa đáng, công bằng và tuân thủ tuyệt đối các quy định của pháp luật hiện hành.

Phạm vi và đối tượng chịu ảnh hưởng trực tiếp

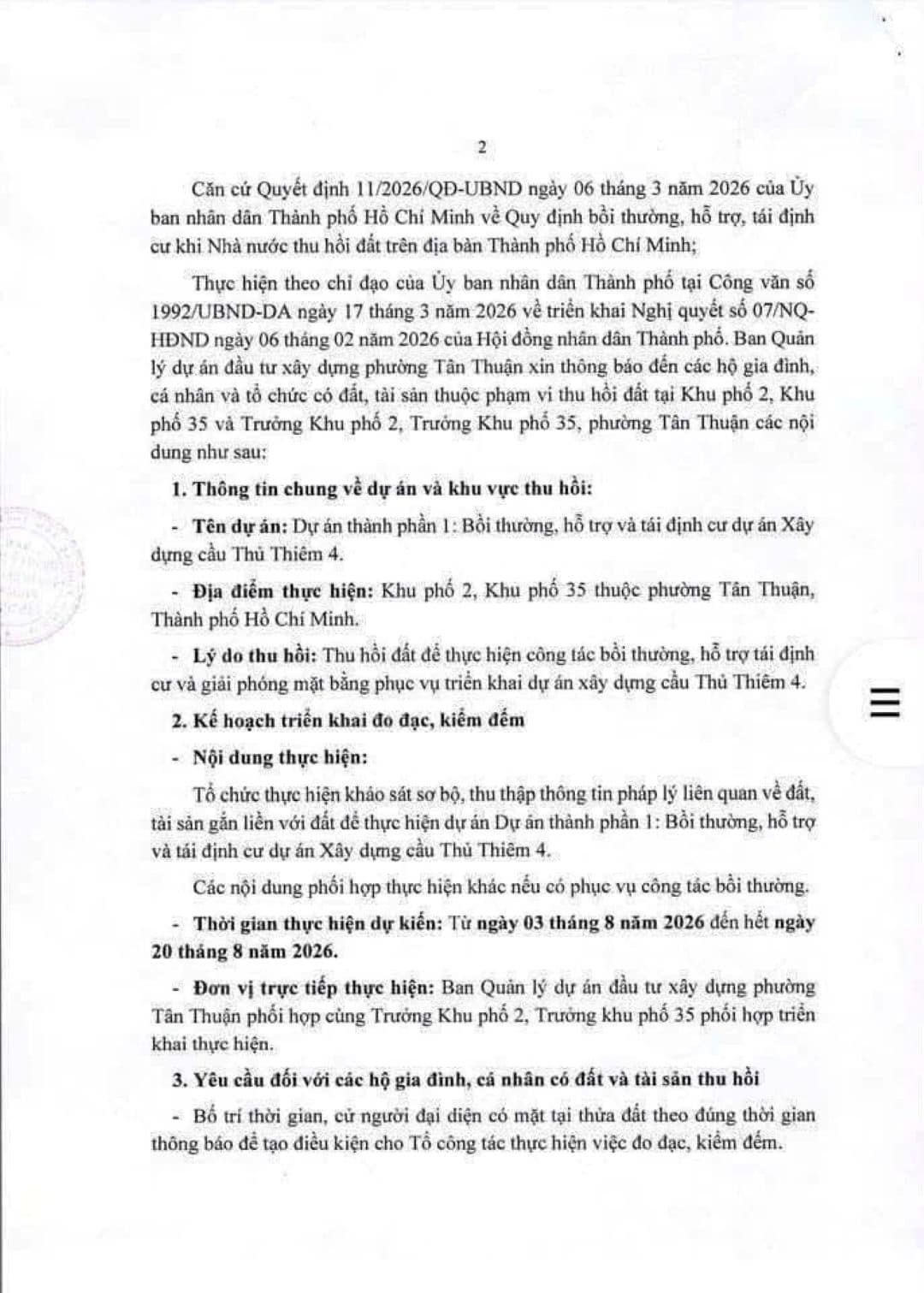

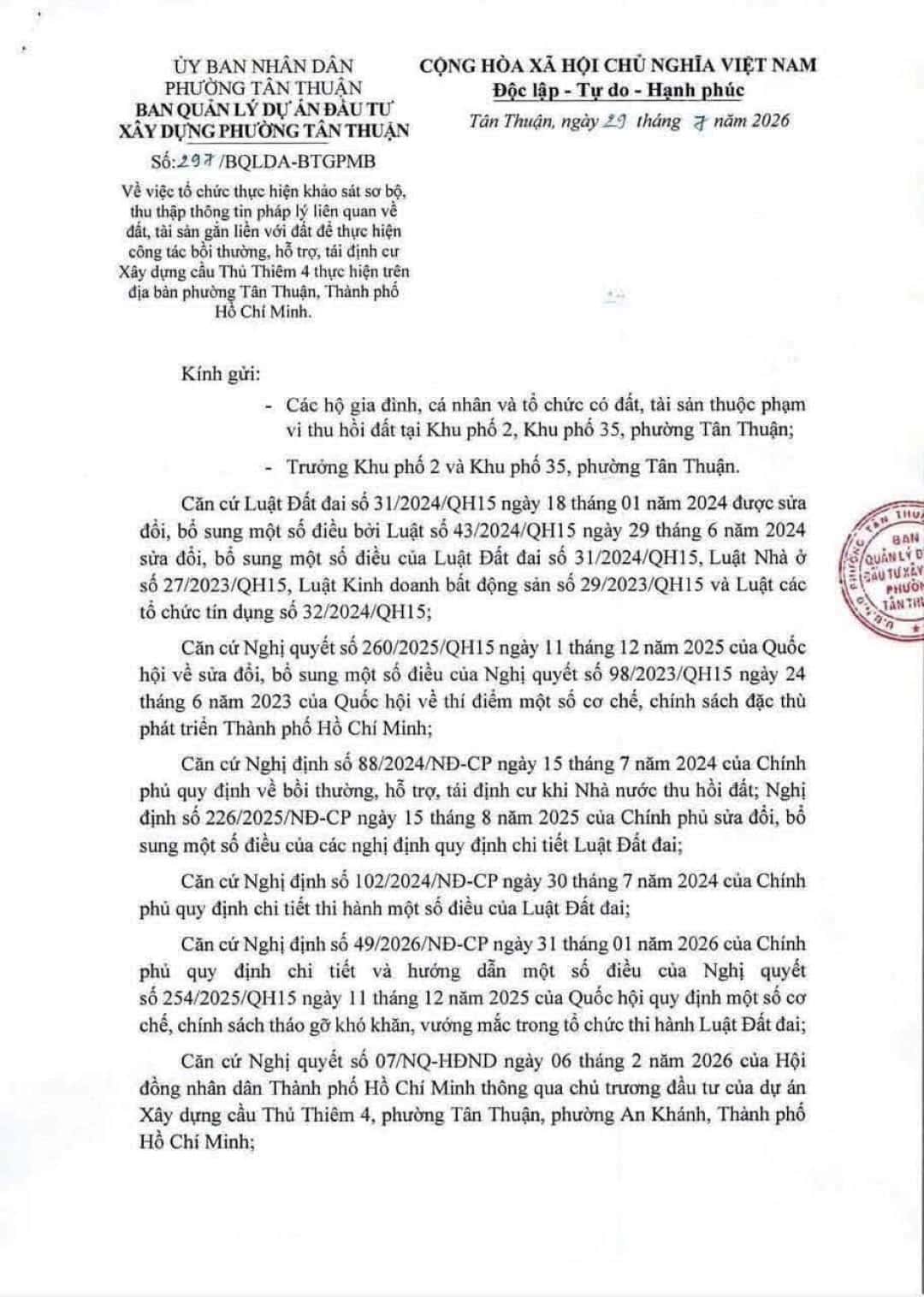

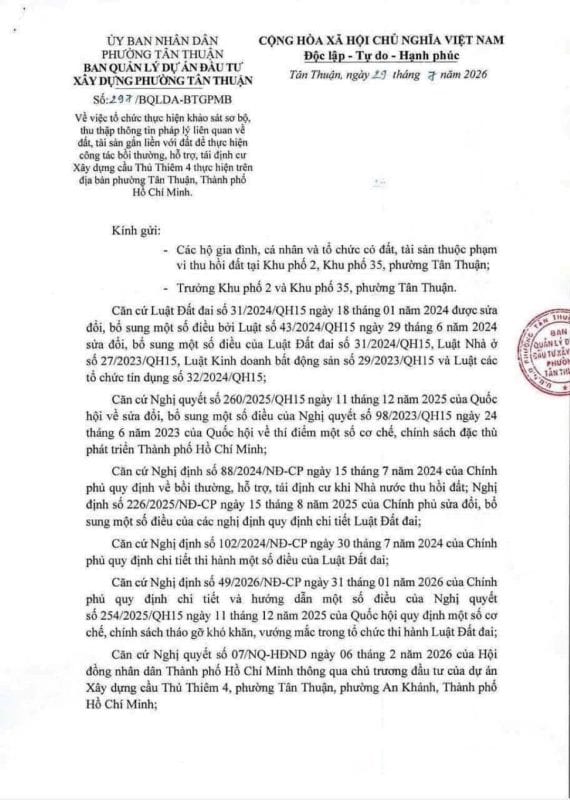

Theo văn bản số 297/BQLDA-BTGPMB ban hành ngày 29/07/2026, phạm vi thu hồi đất để phục vụ thi công dự án nằm gọn trên địa bàn Khu phố 2 và Khu phố 35 thuộc phường Tân Thuận, Thành phố Hồ Chí Minh. Đối tượng áp dụng bao gồm toàn bộ các hộ gia đình, cá nhân và tổ chức có sở hữu đất đai, nhà ở, kho bãi hoặc công trình kinh doanh nằm trong ranh giới quy hoạch đã được phê duyệt.

Nền Tảng Pháp Lý Của Công Tác Thu Hồi Đất Và Đền Bù

Một trong những điểm đáng chú ý nhất của dự án lần này là việc áp dụng hệ thống pháp luật mới nhất về đất đai, mang lại nhiều tín hiệu tích cực cho người dân thuộc diện di dời. Các chính sách được thiết kế để đảm bảo “nơi ở mới phải bằng hoặc tốt hơn nơi ở cũ”.

Các căn cứ pháp lý thu hồi đất làm cầu Thủ Thiêm 4
Danh sách các Luật và Nghị định áp dụng trong công tác bồi thường giải phóng mặt bằng

Áp dụng Luật Đất đai 2024 và các Nghị định mới nhất

Quá trình khảo sát bồi thường xây dựng cầu Thủ Thiêm 4 được thực hiện dựa trên nền tảng pháp lý vững chắc, đặc biệt là việc áp dụng Luật Đất đai số 31/2024/QH15 (sửa đổi, bổ sung bởi Luật số 43/2024/QH15). Đi kèm với đó là các luật chuyên ngành như Luật Nhà ở 2023 và Luật Kinh doanh bất động sản 2023, giúp giải quyết triệt để các vướng mắc về định giá tài sản.

Việc tính toán phương án tài chính sẽ tuân thủ nghiêm ngặt:

  • Nghị định số 88/2024/NĐ-CP và Nghị định số 226/2025/NĐ-CP: Quy định chi tiết về các khoản bồi thường, hỗ trợ sinh kế và chính sách giao đất tái định cư khi Nhà nước thu hồi đất.
  • Nghị định số 102/2024/NĐ-CP: Hướng dẫn chi tiết thi hành Luật Đất đai, đảm bảo quy trình đo đạc, kiểm đếm diễn ra công khai, minh bạch.
  • Nghị định số 49/2026/NĐ-CP: Chuyên tháo gỡ các khó khăn, vướng mắc thực tế trong quá trình tổ chức thi hành, hạn chế tối đa tình trạng khiếu kiện kéo dài.

Cơ chế đặc thù từ Nghị quyết 98 và chủ trương của HĐND Thành phố

Dự án cầu Thủ Thiêm 4 được hưởng lợi từ Nghị quyết số 98/2023/QH15 (đã được sửa đổi, bổ sung năm 2025) về thí điểm cơ chế, chính sách đặc thù phát triển TP.HCM. Điều này cho phép thành phố linh hoạt hơn trong việc bố trí nguồn vốn giải phóng mặt bằng. Cùng với Quyết định số 11/2026/QĐ-UBND và Nghị quyết số 07/NQ-HĐND, toàn bộ trình tự thủ tục từ khâu ra thông báo đến lúc chi trả tiền đền bù sẽ được rút ngắn đáng kể, tạo điều kiện thuận lợi nhất cho người dân nhanh chóng ổn định cuộc sống.

Hướng Dẫn Chuẩn Bị Thủ Tục Cho Người Dân Tại Khu Phố 2 và 35

Để quá trình làm việc giữa Tổ công tác và các hộ dân diễn ra suôn sẻ, người dân cần nắm bắt chính xác lịch trình và chủ động chuẩn bị đầy đủ hồ sơ. Sự hợp tác từ phía cộng đồng là yếu tố then chốt giúp rút ngắn thời gian thẩm định pháp lý.

Quy trình thực hiện đo đạc kiểm đếm và thông tin liên hệ
Chi tiết yêu cầu đối với các hộ gia đình và thông tin cán bộ phụ trách dự án

Thời gian và tiến độ triển khai đo đạc, kiểm đếm

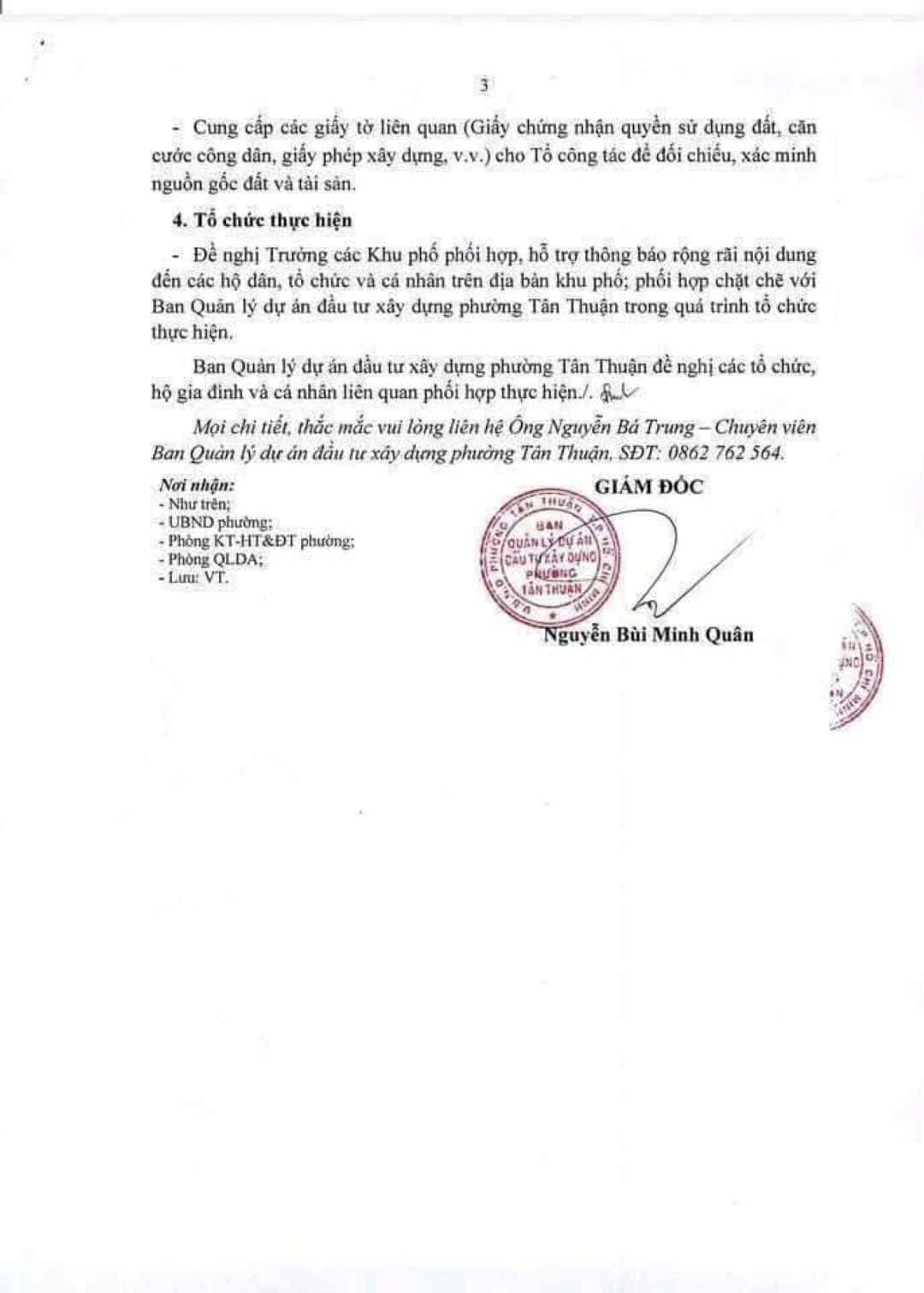

Theo kế hoạch chính thức từ Ban Quản lý dự án, thời gian thực hiện công tác khảo sát, thu thập thông tin sẽ diễn ra liên tục từ ngày 03 tháng 8 năm 2026 đến hết ngày 20 tháng 8 năm 2026. Tổ công tác sẽ bao gồm cán bộ chuyên trách từ Ban QLDA, kết hợp cùng Trưởng Khu phố 2 và Trưởng Khu phố 35 để trực tiếp đến từng hộ gia đình.

Các loại giấy tờ pháp lý cần chuẩn bị sẵn sàng

Khi Tổ công tác tiến hành làm việc, người dân và tổ chức cần xuất trình bản chính và cung cấp bản sao (có thể yêu cầu chứng thực) của các loại giấy tờ chứng minh nguồn gốc hình thành tài sản sau:

  • Giấy chứng nhận quyền sử dụng đất, quyền sở hữu nhà ở và tài sản khác gắn liền với đất (Sổ đỏ, Sổ hồng).
  • Giấy tờ tùy thân hợp lệ: Căn cước công dân gắn chip hoặc tài khoản VNeID mức độ 2 của chủ sở hữu.
  • Giấy phép xây dựng công trình (nếu có).
  • Các giấy tờ chứng minh nguồn gốc đất qua các thời kỳ (đối với trường hợp chưa được cấp Giấy chứng nhận nhưng đủ điều kiện cấp theo quy định của pháp luật).
  • Giấy tờ mua bán, chuyển nhượng, cho tặng hoặc thừa kế hợp pháp (nếu đang trong quá trình sang tên đổi chủ).

Trách nhiệm và quyền lợi của người dân khu vực giải tỏa

Chính quyền địa phương đề nghị các hộ gia đình bố trí thời gian, cử người đại diện hợp pháp có mặt tại thửa đất đúng theo thời gian đã được thông báo. Việc có mặt trực tiếp không chỉ giúp Tổ công tác hoàn thành nhiệm vụ mà còn là cơ hội để người dân giám sát quá trình đo đạc, đảm bảo mọi thông số diện tích đất, số lượng cây trồng, hay vật kiến trúc trên đất đều được ghi nhận đầy đủ, không bị bỏ sót. Nếu có bất kỳ sự sai lệch nào, người dân có quyền yêu cầu điều chỉnh biên bản ngay tại hiện trường trước khi ký xác nhận.

Tác Động Hạ Tầng Tới Cảnh Quan Và Thị Trường Bất Động Sản Nam Sài Gòn

Không thể phủ nhận rằng, việc tăng tốc độ khảo sát bồi thường xây dựng cầu Thủ Thiêm 4 đang tạo ra những luồng sinh khí mới cho toàn bộ khu vực Nam Sài Gòn. Cây cầu này đóng vai trò như một mảnh ghép hoàn hảo trong bản đồ quy hoạch giao thông vĩ mô của thành phố.

Gỡ khó bài toán giao thông, tăng cường tính kết nối

Khi hoàn thành, cầu Thủ Thiêm 4 sẽ kết nối trực tiếp Khu đô thị mới Thủ Thiêm (Thành phố Thủ Đức) với khu vực Quận 7. Điều này giúp giải tỏa áp lực giao thông khổng lồ đang đè nặng lên các tuyến đường huyết mạch như Huỳnh Tấn Phát, Nguyễn Văn Linh và cầu Tân Thuận. Thời gian di chuyển từ Nam Sài Gòn vào trung tâm tài chính mới của thành phố sẽ được rút ngắn xuống chỉ còn vài phút, tạo ra một trục giao thương liền mạch, thúc đẩy mạnh mẽ hoạt động logistics và thương mại dịch vụ.

Đòn bẩy gia tăng giá trị cho các dự án bất động sản lân cận

Sự hoàn thiện của mạng lưới giao thông luôn là bảo chứng vững chắc nhất cho tiềm năng tăng giá của bất động sản. Việc khởi động dự án không chỉ thay đổi diện mạo hạ tầng mà còn là cú hích cho hàng loạt dự án an cư trong khu vực. Người mua nhà ngày càng ưu tiên những vị trí sở hữu tính kết nối cao và cảnh quan ven sông thoáng đãng.

Điển hình trong số đó là sự vươn lên mạnh mẽ của các tổ hợp bất động sản cao cấp như Vlasta Premier Quận 7, nơi được định vị là không gian sống chuẩn mực nhờ thừa hưởng trọn vẹn hạ tầng đồng bộ. Không chỉ vậy, sức nóng của hạ tầng cũng lan tỏa đến khu vực Vlasta Premier Phú Thuận, biến nơi đây thành tâm điểm thu hút giới đầu tư tinh nhạy.

Với khả năng kết nối dễ dàng đến Thủ Thiêm qua cây cầu mới, cư dân tại Vlasta Premier sẽ được tận hưởng nhịp sống sôi động của trung tâm tài chính trong khi vẫn giữ được không gian sống riêng tư, đẳng cấp bên cạnh dòng sông cảnh quan. Các thực thể đô thị tại đây sẽ chứng kiến sự thay đổi ngoạn mục về cơ cấu giá trị ngay khi công tác giải phóng mặt bằng hoàn tất và dự án chính thức động thổ.

mặt bằng tường xây Vlasta Premier
Phối cảnh tổng quan dự án bất động sản hạng sang Vlasta Premier đón sóng hạ tầng cầu Thủ Thiêm 4

Thông Tin Liên Hệ Và Giải Đáp Thắc Mắc Từ Ban Quản Lý Dự Án

Trong suốt quá trình từ ngày 03/08 đến 20/08/2026, nếu có bất kỳ vướng mắc nào liên quan đến thủ tục chứng minh quyền sở hữu, cách tính diện tích hay chính sách hỗ trợ tạm cư, người dân không nên tự ý suy đoán mà cần liên hệ trực tiếp với cơ quan chức năng để được hướng dẫn cụ thể.

Mọi chi tiết thắc mắc, người dân có thể trao đổi trực tiếp với Tổ công tác tại hiện trường hoặc liên hệ qua đầu mối chính thức:

  • Cơ quan chịu trách nhiệm: Ban Quản lý dự án đầu tư xây dựng phường Tân Thuận.
  • Người phụ trách hỗ trợ: Ông Nguyễn Bá Trung – Chuyên viên Ban Quản lý dự án.
  • Số điện thoại liên hệ: 0862 762 564.

Người dân nên lưu lại thông tin liên lạc này để kịp thời thông báo trong trường hợp có sự thay đổi về lịch hẹn đo đạc hoặc cần bổ sung các hồ sơ pháp lý phức tạp. Chính quyền địa phương luôn cam kết đồng hành và tháo gỡ mọi rào cản để đảm bảo tối đa quyền lợi cho người bị thu hồi đất.

Kết Luận

Việc triển khai khảo sát bồi thường xây dựng cầu Thủ Thiêm 4 là bước khởi đầu mang tính quyết định cho một dự án trọng điểm, hứa hẹn thay đổi hoàn toàn bộ mặt giao thông và kinh tế của khu vực Quận 7 cũng như toàn Thành phố Hồ Chí Minh.

Các hộ dân nằm trong diện quy hoạch cần chủ động chuẩn bị kỹ lưỡng các giấy tờ pháp lý và phối hợp chặt chẽ với cơ quan chức năng từ ngày 03/08 đến 20/08/2026 để đảm bảo quyền lợi đền bù, tái định cư được thực hiện nhanh chóng, thỏa đáng nhất.

Hãy bắt tay vào việc rà soát lại sổ đỏ, giấy tờ tùy thân của gia đình bạn ngay hôm nay để sẵn sàng cho quá trình kiểm đếm sắp tới!
